茶陵:主动作为 高效推进 项目攻坚跑出“茶陵速度”

来源:茶陵新闻 作者:叶素 周煌围 发布时间:2023-12-20  访问量:次 【字体大小:

今年以来,茶陵县大力开展“走找想促”及“项目攻坚年”活动,聚焦企业发展需求,用足用好惠企政策,通过主动靠前服务,全力纾难解困,以务实为要推动活动成果转化、固化、长效化,为全面落实“三高四新”美好蓝图,加快构建新时代茶陵发展新格局注入强劲动力。

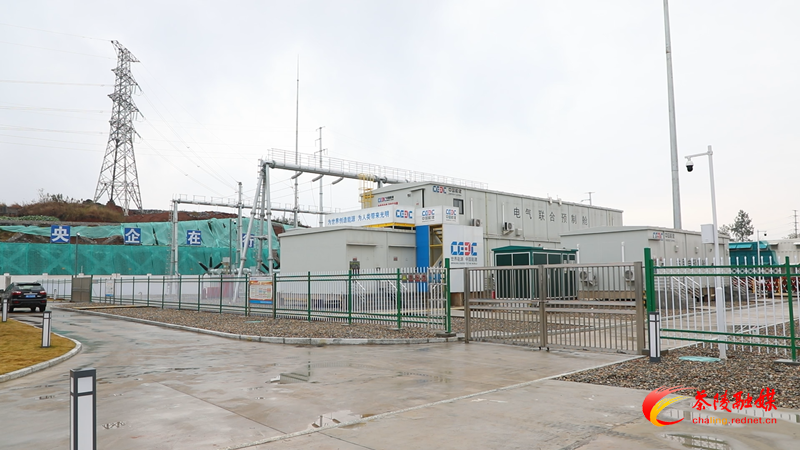

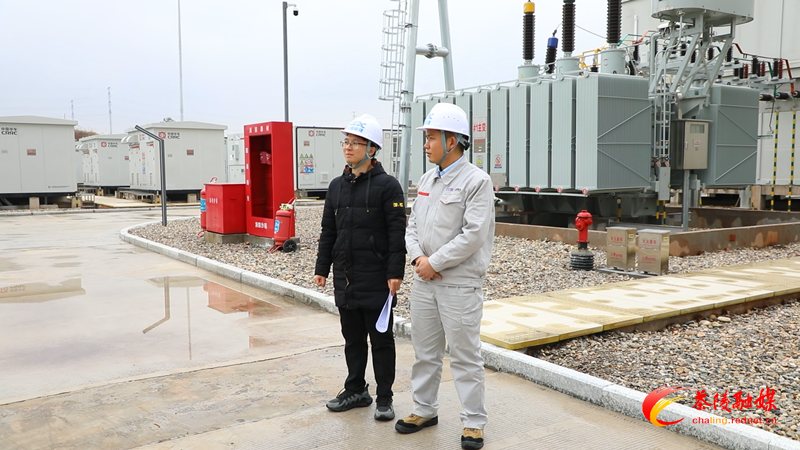

12月19日,在茶陵100MW/200MWh共享储能电站项目现场,县重点建设项目事务中心的工作人员正在与电站运行负责人进行深入交谈,详细了解当前电站日常运行、设备维护、安全管理等方面的情况。

茶陵100MW/200MWh共享储能电站是茶陵县与中车株所、中能建等央企三方合作打造的湘赣边最大的共享储能项目,也是中能建投在湘投资和株洲市首个电化学新型储能电站。在“走找想促”活动中,茶陵县发现项目实施前期面临着审批程序复杂、高新技术民用转化风险系数大、项目施工涉及土建、大型工业设备安装和场外输配电线形工程以及中能建投、中车株所、茶陵三方协调难度大等问题。针对这些难点堵点,全县积极调动相关部门,通过“找上面,一把手跑一把手;办审批,专业人员跑专业部门;施工现场组织,内行人管内行人;突出问题,能干者上、全面授权领头攻坚”等具体举措推动项目有序进行。

茶陵共享储能电站运行负责人袁结说,项目前期面临审批流程繁琐,县里、中能建投中南公司、中车株洲所组建了精干人员到省到京坐守盯跑,做到首次对接和遇到堵点难点一把手跑一把手,建设期间的土建、工业设备安装工期紧张,成立了三方联合专班,明确了懂工序、善管理和最熟悉情况的同志作为现场最高指挥员,有效协调了项目的沟通进展。

央企担当,地方助力,经多方共同努力,原本预算一年多时间最终仅用了三个半月时间就实现了电站并网投产,展现了项目攻坚的“茶陵速度”。

“县里对这个项目‘走找想促’之后,帮他们解决了很多实际困难,项目成功于6月29日首次并网,截至目前已成功上网1506万kwh,为茶陵地区每日用电高峰期提供了用电保障。”袁结介绍。

茶陵县各级各部门密切配合,吹响号角、勇立潮头,全力打好经济增长主动仗,锚定高质量发展目标不动摇,深炼好政策抢机遇,凝心聚力抓项目谋发展,真抓实干促落实。截至目前,茶陵县162个重点项目实现新开工59个,已竣工42个,完成投资100.92亿元。其中,60个市重点项目实现新开工15个,已竣工15个,累计完成投资70.66亿元。

茶陵县重点建设项目事务中心副主任谭奇介绍,茶陵县压实主体责任,坚持领导包联机制、一线工作法,实行一月一调度。实行专班推进制度,选取了18个重大项目,每个项目成立一个专班。加强项目调度,并按照前期手续、项目资金、用地保障等项目面临的问题进行分类,并按照“一单四制”进行交办。严格督查督办,并按照任务清单深入一线进行督查督办,为全县项目攻坚保驾护航。
